时间:2022-03-06 访问量:2774
项目概况
江西东方雨虹建筑材料有限公司生产基地项目位于南昌市新建县珂里东街与坚磨大道交叉口,其中综合楼建筑面积6154.11㎡,水性涂料砂浆车间建筑面积8170.30㎡,库房二建筑面积19604.35㎡,卷材车间建筑面积16816.83㎡,车间一建筑面积14048.16㎡,总建筑面积85865.7㎡。
项目重难点

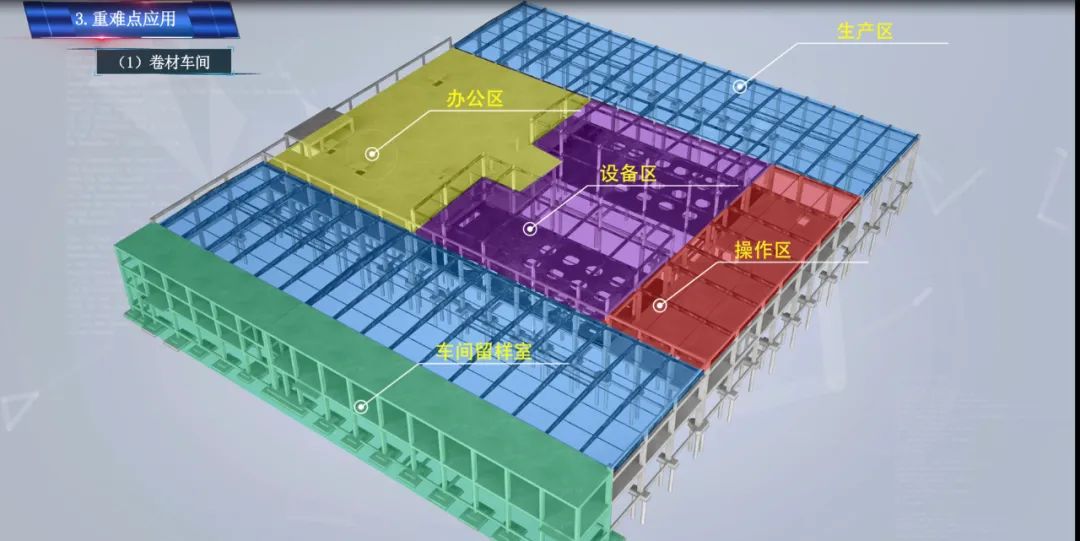

卷材车间占地面积大且结构形式由钢结构与混凝土结构交替组合而成,车间内各区域功能差异化,不同区域内承台基础标高复杂,通过BIM建模,预先实现各区域基坑开挖深度的可视化,针对模型制定最优基坑开挖方案,有效避免基坑开挖过程中的工艺冲突,保障前后工序的高效实施。
▼室外管网
BIM技术应用
利用BIM模型可视化特点,建立精准BIM模型,并在建模阶段将施工图存在的碰撞、标高等30余项问题记录反馈给设计人员,并由设计人员进行回复修改,避免延续到施工阶段,引起返工。

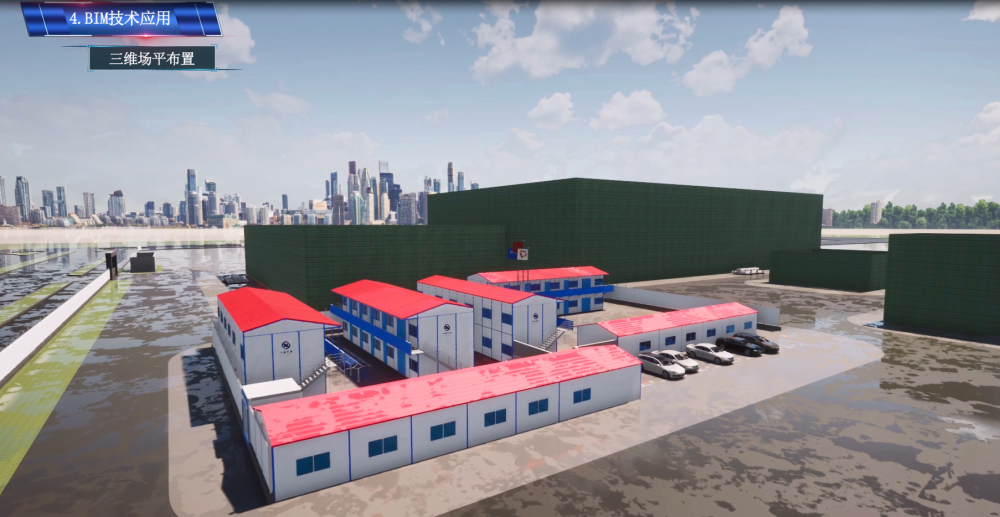

▼三维场平布置
项目施工前,利用BIM技术结合施工现场的实际情况和项目招标文件对临建搭设的要求,对项目部临建搭设方案进行多方案比选,确定最优方案。

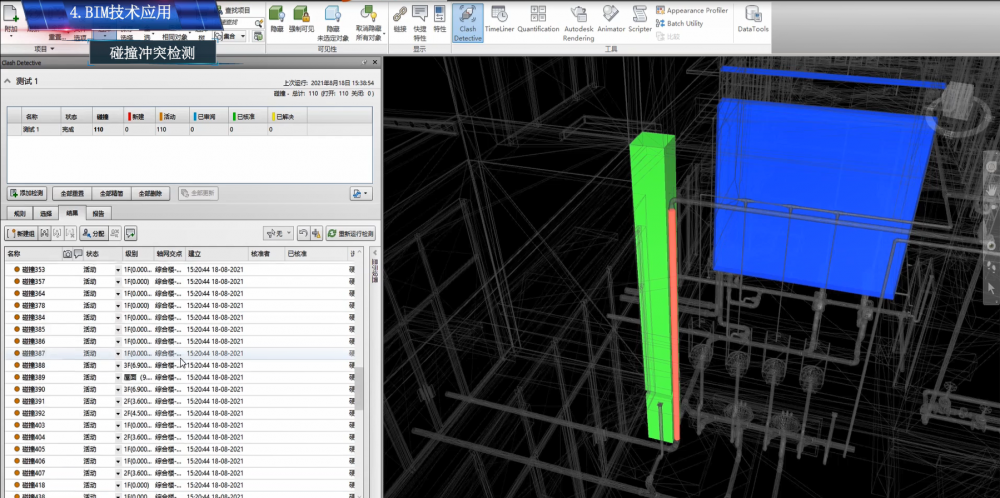

▼碰撞冲突检测
利用BIM软件进行各专业间碰撞检查,根据专业类型,设定冲突原则,从而有目的、有针对性的提前发现各专业间的碰撞问题,进而能够有效的提前解决,保证施工的时效性,减少返工和浪费。

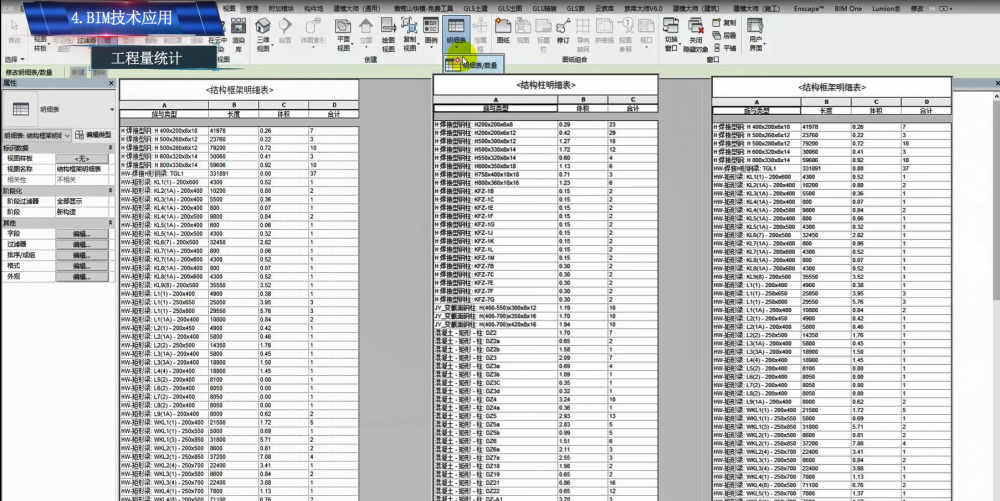

▼工程量统计
通过精细化BIM建模,利用明细表实时统计功能,可根据项目要求对不同种类、不同区域的混凝土用量进行分类统计,实时把控现场混凝土浇筑用量,做到精细化成本控制。

▼室外管网碰撞及方案优化
室外管网涉及消防、给水、排水、污水、强电等多个专业,通过对本项目室外管网建模,共发现各专业碰撞问题16项,提前避免各专业管线冲突,减少返工。同时进行方案优化,利用BIM模型验证方案可行性并确定最终方案,以此方便提前施工,缩短工期。

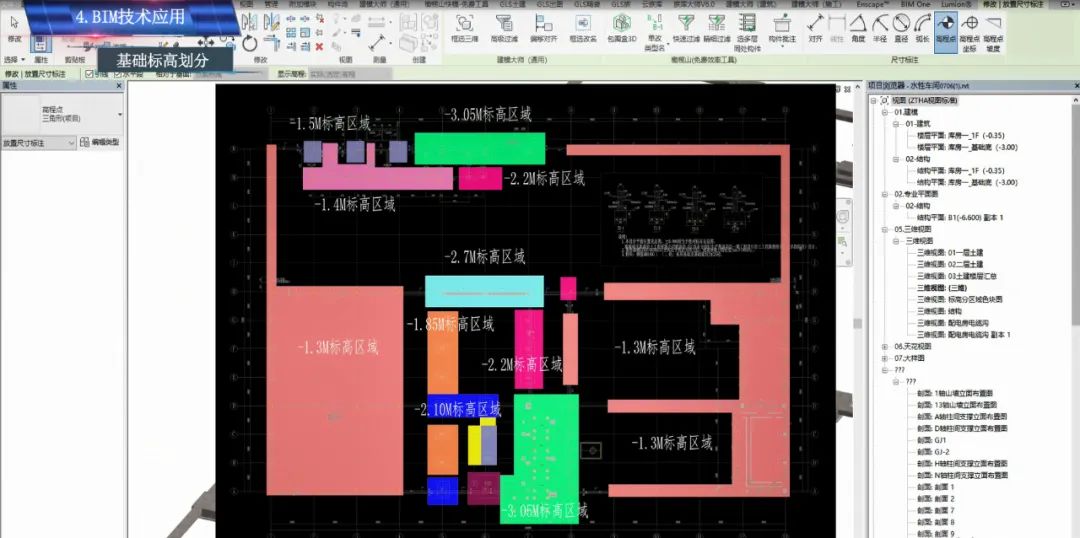

▼基础标高划分

▼钢结构预拼装及节点深化出图

▼二维码应用

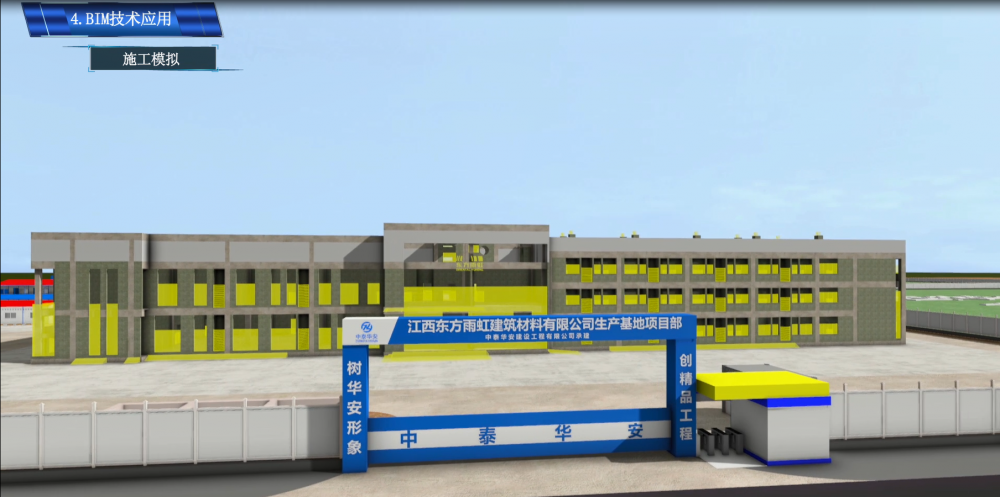

▼施工模拟
基于BIM技术可视化施工进度模拟,实现精确计划、实时跟踪和控制,动态分配各种施工资源和场地,跟踪工程项目的实际进度,并通过计划进度与实际进度进行比较,及时分析施工偏差产生的原因以及对工期的影响程度,并采取有效措施,实现对项目进度的高效管控。

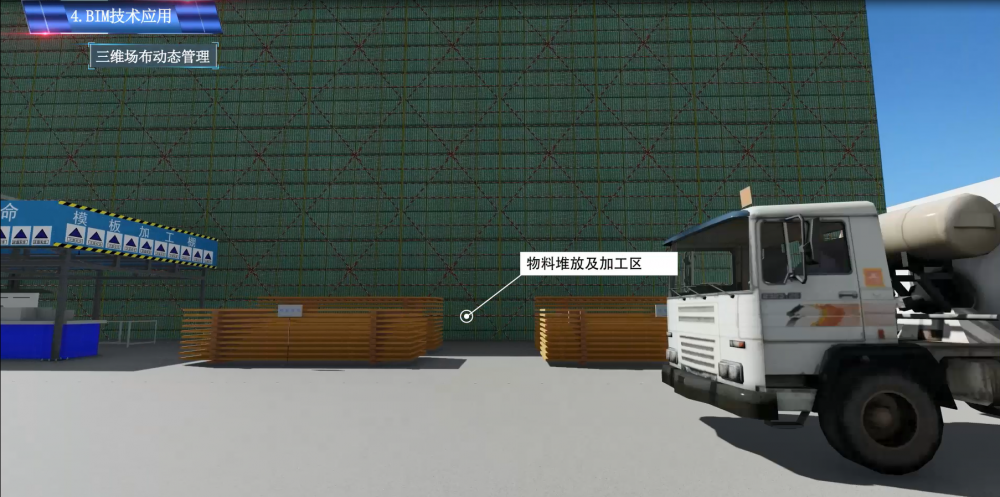

▼三维场布动态管理
项目施工前,利用BIM技术结合施工现场的实际情况,进行行车路线、物料堆放及施工电梯位置等优化,从而达到减少二次搬运,保障路线畅通的目的。

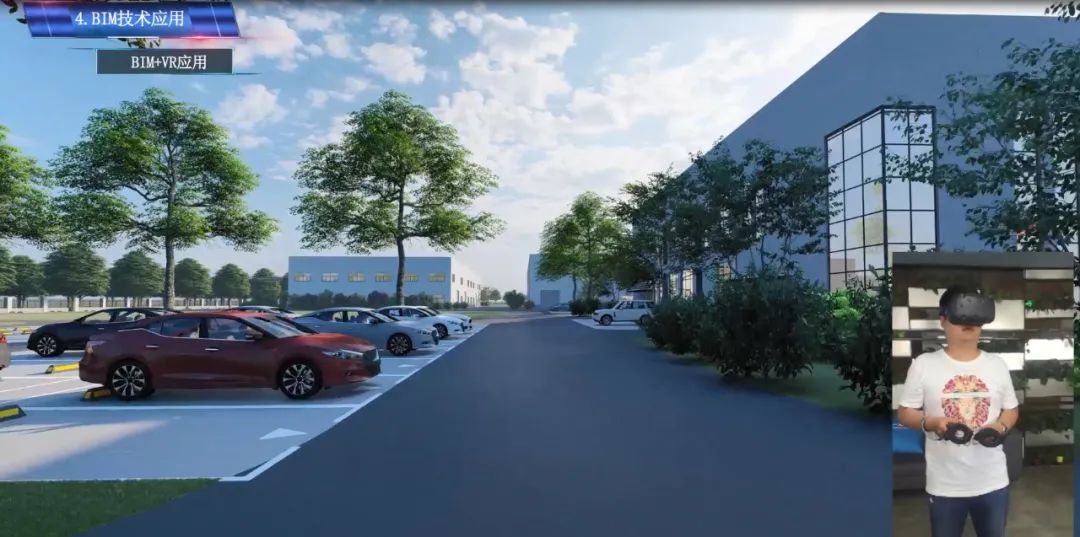

▼BIM+VR应用
通过BIM精细化建模,配合VR技术,在创建的建筑虚拟环境下进行沉浸式交互体验,以更真实的角度,感受室内外空间环境及视觉体验,全方位诠释设计理念,减少方案变更及设计需求的沟通困难。
项目应用总结
本项目通过对BIM技术的应用,优化室外管网指导现场施工,发现图纸问题30余项,极大的提高了项目在成本管控和进度管理上的提升,为本项目优质竣工发挥了重要作用!未来我们还将引入更多新技术应用于项目实施过程中,致力于打造公司智能建造体系。
地址:江西南昌市高新紫阳大道泰豪科技广场B栋21楼
网址:www.zthajt.com
电话:0791-88333598
邮箱:ztha@tellhow.com
©2024 中泰华安建设集团有限公司 版权所有 赣ICP备18008931号
